Реконструкция малой сцены ТЮЗа со скрипом двинулась к финалу. Часть 1

Дата публикации: 15 февраля 2024, 12:00
Просмотры: 3 735
Реконструкция малой сцены ТЮЗа со скрипом двинулась к финалу. Часть 1

Проектные ошибки и судебные разбирательства: на что были убиты первые два года ремонтно-строительной эпопеи

Фото: телеграм-канал «Пул Z 64» (https://t.me/pool_64/6183).

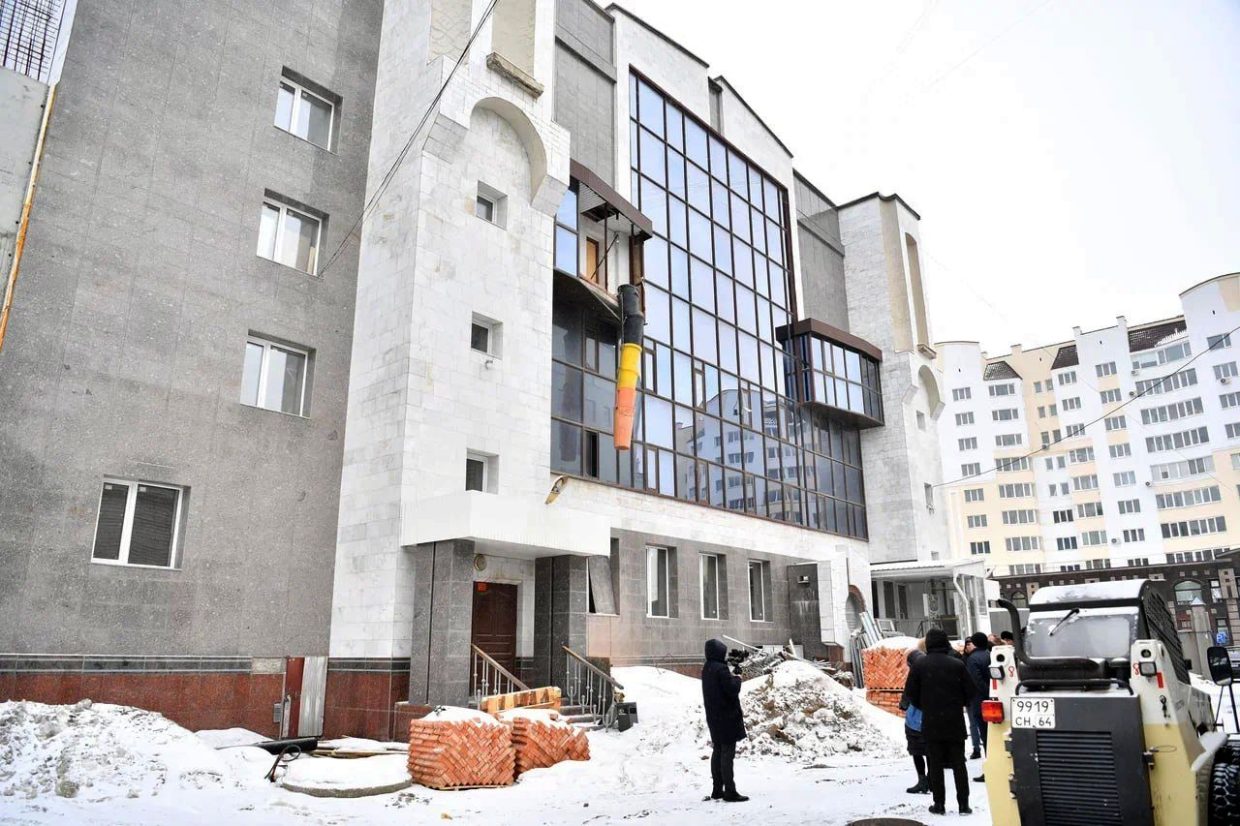

Губернатор Саратовской области Роман Бусаргин 14 февраля провёл рабочее совещание на строительной площадке малой сцены саратовского Театра юного зрителя, в котором принял участие руководитель подрядной организации — ООО «Стройдело» из Брянской области Михаил Кабанов для решения вопроса ускорения работ по реконструкции, сообщает правительственный телеграм-канал «Пул Z 64».

Фото: телеграм-канал «Пул Z 64».

Практическая работа в деле строительства малой сцены ТЮЗа стартовала летом 2020 года. Но, как оно и бывает зачастую в Саратове, в дело вмешались задержки.

История эта настолько показательна, но и типична для Саратовской области, что есть смысл рассказать о ней более подробно. Ведь речь идёт о том, будет ли в конце 2024 года сдана в эксплуатацию малая сцена саратовского ТЮЗа, или же мы опять будем наблюдать масштабный долгострой, как это случилось, к примеру, со зданием академического Театра оперы и балета.

ПРОЕКТНЫЕ ОШИБКИ

Аукцион на выполнение проектных работы был проведён 22 июня 2020 года Управлением капитального строительства Саратовской области, согласно которому исполнитель должен был согласовать все проектные решения с заказчикам в лице:

  • областным УКСом (ГКУ СО «Управление капитального строительства»);
  • Министерством культуры Саратовской области;
  • администрацией ТЮЗа;
  • Администрацией г. Саратов.

Победителем конкурса стало ООО «Проектная фирма Корат» («Профико») из Пензы, с которой ГКУ СО «УКС» 9 июля 2020 года был заключён государственный контракт со стоимостью услуг в 7 млн. 851 тыс. 081,02 рубль. Предполагалось, что проектные работы должны быть выполнены в срок до 1 ноября 2020 года с тем, чтобы начало собственно строительных работ стартовало в 2021 году. В самом начале реконструкцию завершить планировалось в 2022 году.

Однако с самого начала всё пошло не по плану. Планы сдачи малой сцены ТЮЗа были передвинуты на конец 2023 года, а затем — на декабрь 2024 года.

Задержки в строительстве и перенос сроков сдачи объекта объяснялись недоработками, допущенными на этапе проекта: дескать, компания-проектант «Профико» из Пензы, как оказалось, внесла в документацию не все инженерные сети.

СПРАВКА

ООО «ПРОектная ФИрма КОрат» («Профико») (ИНН 5835113733) зарегистрирована в августе 2015 года в Пензе. Учредители — 2 физических лица, уставный капитал составляет 10 тыс. рублей.

Неоднократно участвовала в конкурсах государственных и муниципальных закупок (в том числе — в Саратовской области).

По данным из открытых источников, за последние пять лет выручка увеличилась более чем в 18 раз: с 1,3 млн. рублей (2018 г.) до 24,0 млн. рублей (2022 г.).

Фото: телеграм-канал «Пул Z 64».

ИЗ ЗАЛА СУДА

Что происходило в ноябре-декабря 2020 года и весь 2021 год — знают только в ООО «Профико» и областном управлении капитального строительства. Интересны два события, о которых речь пойдёт ниже.

Первое. 27 января 2022 года Арбитражный суд Саратовской области выносит решение по иску ООО «Профико» к государственному казённому учреждению Саратовской области «Управление капитального строительства». Суд постановил: удовлетворить исковые все требования пензенской компании, а именно:

  • оплатить задолженность по выполнению госконтракта на сумму 7 млн. 851 тыс. 081,02 рубля;
  • оплатить расходы по уплате государственной пошлины по подаче заявления в суд в сумме 62 тыс. 255 рублей.

Итого получается 7 млн. 913 тыс. 336,02 рубля.

К тому же суд обязал УКС уплатить саратовскому ООО «Экспертиза и Оценка» работы по проведению для суда экспертизы проекта компании «Профико» по реконструкции малой сцены ТЮЗа в сумме 180 тыс. рублей.

После чего областной УКС направляет апелляционную жалобу в Двенадцатый Арбитражный апелляционный суд на решение суда первой инстанции. Однако до вынесения решения апелляционной инстанцией Управление капстроительства почему-то свою жалобу отзывает. И это суд апелляционной инстанции фиксирует своим определением от 10 марта 2022 года по делу №А57-18793/2021.

Второе событие произошло почти через два года. 29 декабря 2023 года Следственное Управление СКР по Саратовской области объявляет о возбуждении уголовного дела о превышении должностных полномочий при заключении государственных контрактов с причинением государству ущерба на сумму порядка 80 млн. рублей в период 2021-2022 годов.

13 января 2024 года председатель Комитета по реализации инвестиционных проектов в строительстве области Роман Карякин постановлением губернатора Романа Бусаргина освобождается от своей должности (якобы по инициативе самого Карякина). Должность председателя комитета Карякин занимал с сентября 2020 года.

Роман Карякин (фото: ИА «Взгляд-Инфо»).

Днём ранее, 12 января 2024 года, становится известно, что в рамках уголовного дела, возбуждённого СУ СКР по Саратовской области решением суда Кировского района г. Саратова Роман Карякин заключён под стражу. А директор ГКУ СО «Управление капитального строительства» Владимир Шевцов решением того же суда отправляется под домашний арест.

Читать окончание.
